Подводим итоги 2025 года.. 2025 год стал для муниципального предприятия «Саранскгорводоканал» годом интенсивной работы. Выполнены масштабные работы по модернизации коммунальной инфраструктуры. Расскажем подробнее: Ключевые...

Подводим итоги 2025 года.. 2025 год стал для муниципального предприятия «Саранскгорводоканал» годом интенсивной работы. Выполнены масштабные работы по модернизации коммунальной инфраструктуры. Расскажем подробнее: Ключевые...

Подводим итоги 2025 года.

2025 год стал для муниципального предприятия «Саранскгорводоканал» годом интенсивной работы. Выполнены масштабные работы по модернизации коммунальной инфраструктуры. Расскажем подробнее:

Ключевые объекты:

Замена водопровода по ул. Пушкина (на участке от дома по ул. Пушкина, 24 до дома по ул. Пушкина, 32) протяженностью 150 м диаметром 160 мм.

Выполнен комплекс работ:

- замена трубопровода, монтаж железобетонных колодцев, замена запорной арматуры, установка двух новых пожарных гидрантов

- переподключение к новой полиэтиленовой трубе следующих многоквартирных жилых домов № 24, 26, 28, 30, 30А, 32 по ул. Пушкина.

Замена старой водопроводной сети по ул. Пушкина

выполнено комплекс работ:

- замена трубопровода, установка колодцев, произведена переврезка многоквартирных жилых домов по адресам ул. Пушкина 16, 18, 20, 20А.

Замена водопроводной сети на участке по ул. А. Лусс, 8 до ул. Веселовского протяженностью 270 м диаметром 160м

Выполнен комплекс работ:

- замена трубопровода, монтаж железобетонных колодцев, замена запорной арматуры, установка одного нового пожарного гидранта,

- переподключение к новой полиэтиленовой трубе следующих многоквартирных жилых домов:

ул. А. Лусс 2, 3, 3а, 3б, 4, 6, 7, 8, 8а.

ул. Веселовского 15, 17, 19, 21

Капитальный ремонт водопровода от ул. Пушкина 3/1 до А. Лусс протяженностью 450 м диаметром 225 мм.

Выполнен комплекс работ

- замена трубопровода, монтаж 3-х железобетонных колодцев, замена запорной арматуры, установка 2-х новых пожарных гидрантов,

- переподключение к новой полиэтиленовой трубе многоквартирных жилых домов № 14, 14а по ул. Пушкина

Капитальный ремонт водопровода по ул. Пушкина от жилого дома №14 до дамбы протяженностью 200м диаметром 160мм

Выполнен комплекс работ:

- замена трубопровода, монтаж 1-го железобетонного колодца, замена запорной арматуры, установка 1-го нового пожарного гидранта,

- переподключение к новой полиэтиленовой трубе многоквартирных жилых домов № 14, 14а по ул. Пушкина

Таким образом для 4000 жителей жилых помещений, подключенных к реконструируемым водопроводным сетям, качество предоставляемых услуг по холодному водоснабжению по результатам реализации данных мероприятия значительно улучшилось.

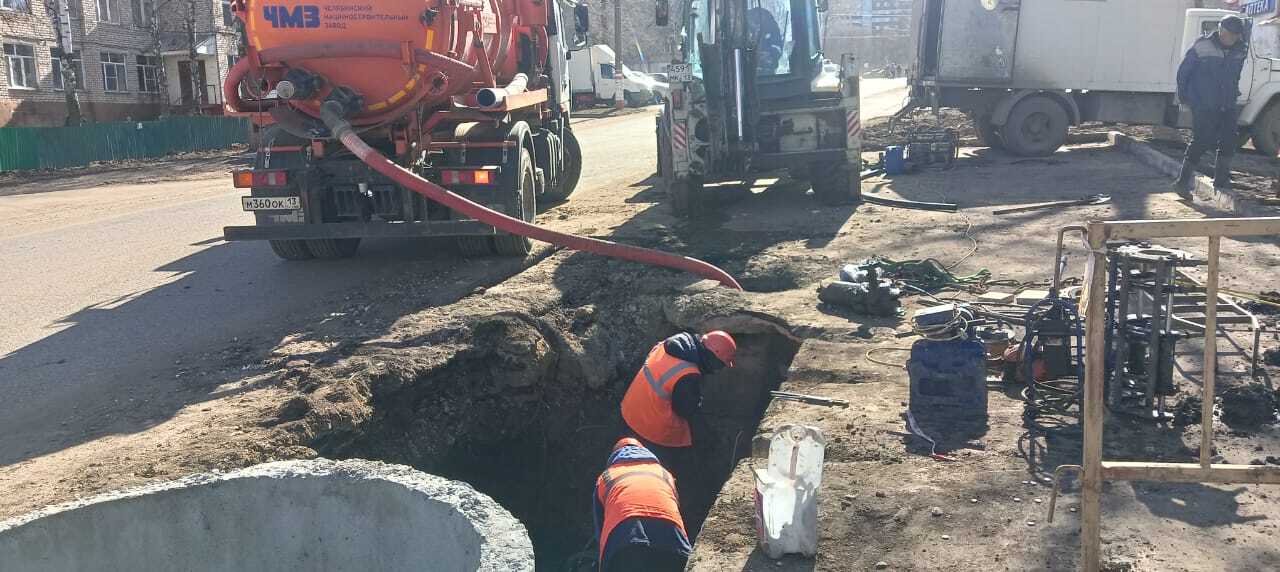

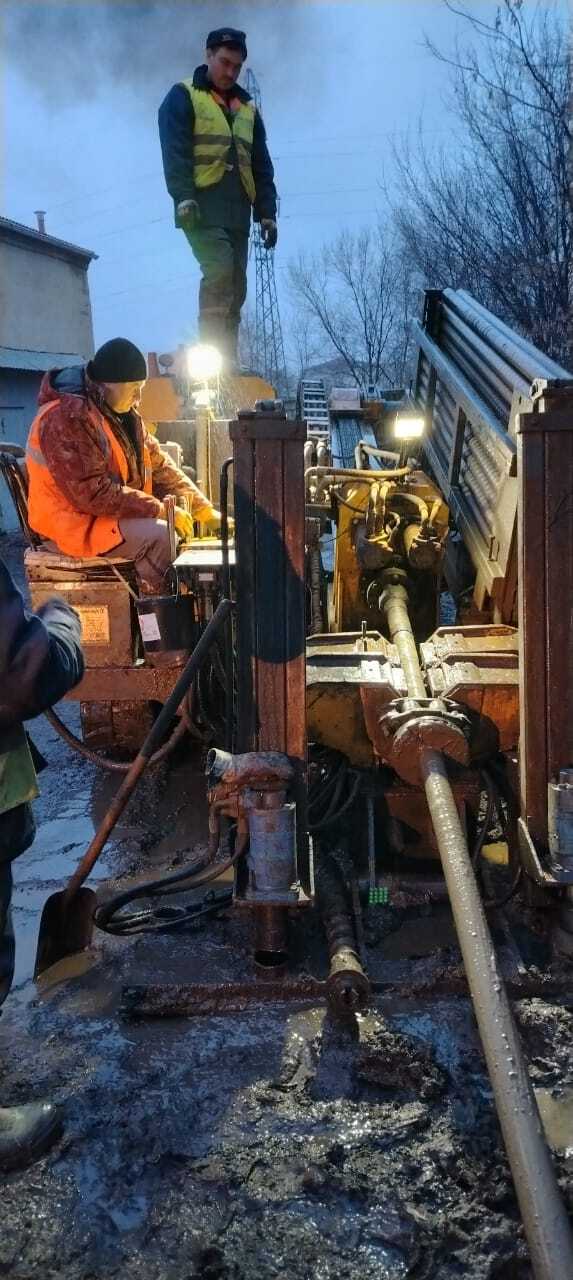

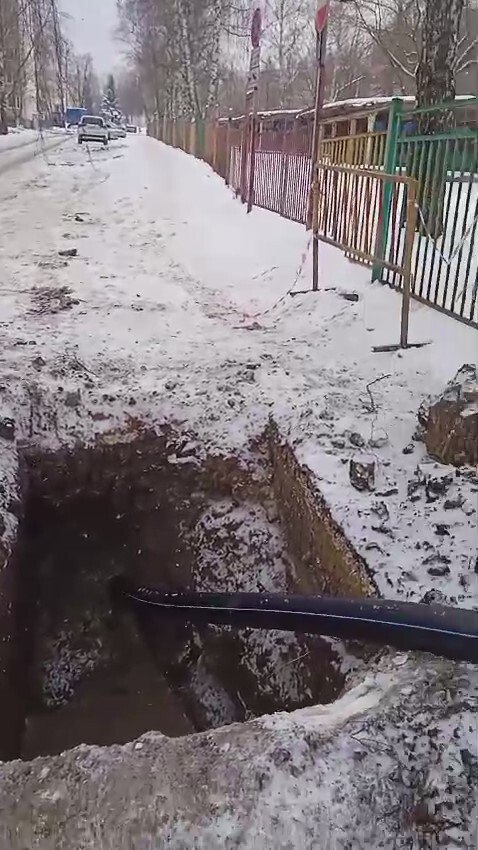

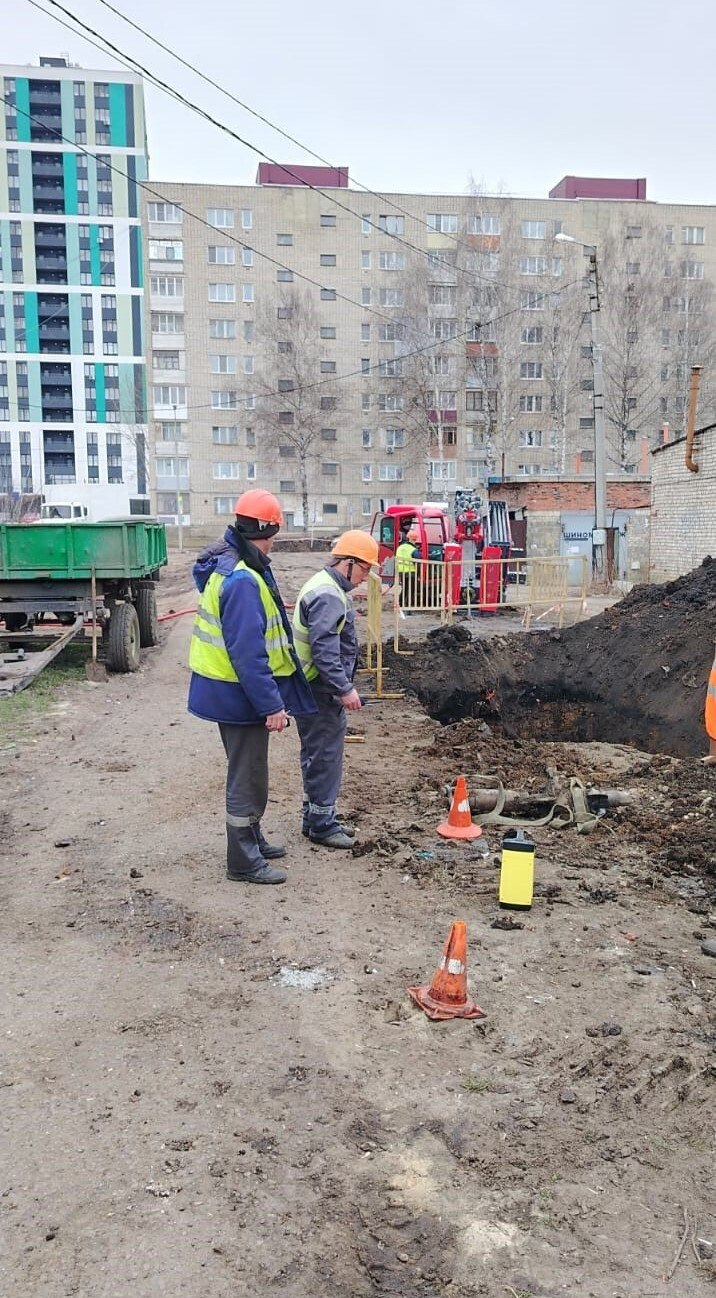

На фото: этапы работ

Подводим итоги 2025 года.. 2025 год стал для муниципального предприятия «Саранскгорводоканал» годом интенсивной работы. Выполнены масштабные работы по модернизации коммунальной инфраструктуры. Расскажем подробнее: Ключевые...

Подводим итоги 2025 года.. 2025 год стал для муниципального предприятия «Саранскгорводоканал» годом интенсивной работы. Выполнены масштабные работы по модернизации коммунальной инфраструктуры. Расскажем подробнее: Ключевые...

Подводим итоги 2025 года.. 2025 год стал для муниципального предприятия «Саранскгорводоканал» годом интенсивной работы. Выполнены масштабные работы по модернизации коммунальной инфраструктуры. Расскажем подробнее: Ключевые...

Подводим итоги 2025 года.. 2025 год стал для муниципального предприятия «Саранскгорводоканал» годом интенсивной работы. Выполнены масштабные работы по модернизации коммунальной инфраструктуры. Расскажем подробнее: Ключевые...

Источник: Telegram-канал "Администрация городского округа Саранск"

Топ

Лента новостей
